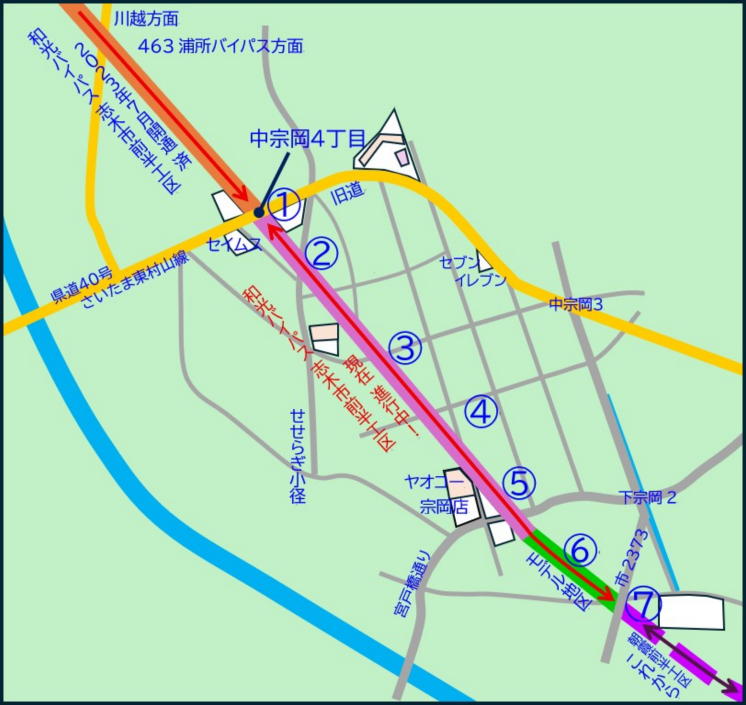

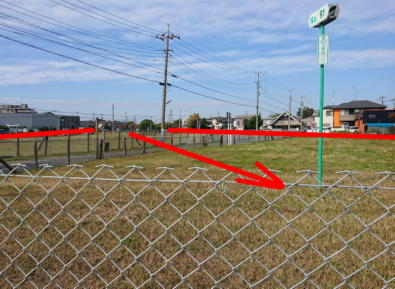

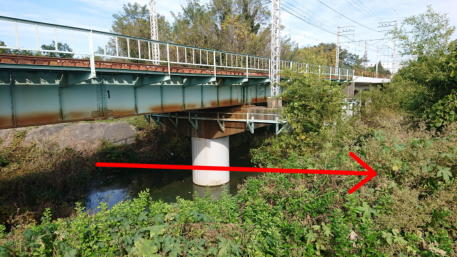

和光富士見バイパス A志木市内 後半工区 ![]() 志木市内 後半工区 エリア 発表されている大まかな工事の流れ 2024年( R6)年度 工事着手 整地・準備工事 2025年(R7)〜2027年(R9)年度 地盤沈下対策・盛土・盛土撤去工事予定 2026年(R8)地盤改良工事 2027年(R9)年度以降 道路本体工事予定とのこと 2029年頃開通予測?(筆者予測) ![]() 2024年頃の道路予定地の様子 定期レポート 2〜3ヶ月でしょうかそろそろ進んだかなって いう感じで進み具合を見に行っています 2026年3月 和光富士見バイパス 2026年3月版 進む地盤改良工事!! ![]() 2026年1月 ついに地盤改良工事に入る! ![]() 和光富士見バイパス工事進捗状況 |
